收藏:水性环氧地坪施工完整工艺
水性环氧地坪广泛适用于各种潮湿地面,各种厂房、仓库、一楼无防潮层的地面,各种地下停车场等潮气比较重的地面。
水性环氧地坪特性
①耐磨、硬度好;②环保、防尘、防霉;③无接缝、便于清洁;④耐水、耐油污、耐酸碱等一般化学腐蚀;⑤固化性能受温度、湿度影响较小,对湿面有较好的粘接强度。
施工工具
①基层面处理:无尘研磨机,小型打磨机、手磨机、刮刀、吸尘器、清洁工具等;
②底涂层施工:搅拌机、滚筒、毛刷、拌料桶、磅秤等;
③中涂层施工:搅拌机、拌料桶、镘刀、刮刀、磅秤、吸尘器,研磨机等;
④面涂层施工:搅拌机、喷枪、滚筒、拌料桶、镘刀、刮刀、磅秤等;
⑤以上施工机械设备以满足施工要求为准。
施工基面要求及环境条件
1、施工基面要求
①现地面平整度,2米水平靠尺范围内高低差不大于2~3mm(国家建筑行业标准)。
②混凝土找平层强度标号高于C25(含C25)标准,混凝土表面不应有粉化、起砂等现象。
③混凝土找平层不应出现空鼓、裂缝及表面积摊油污等现象,如有以上情况,施工前需特殊处理。
④新施工混凝土找平层表面应采用机械收光,机械收光时不应抛撒干水泥粉收光,养护期不得低于28天。
⑤环氧地坪施工前所有施工区域地面必须干透,素地不应有明显积水,基面含水率必须小于8%。
2、环境条件
①温度:一般要求现场温度在10℃以上。在10℃以下时,必须有空调,或采取其它加热保温措施。
②通风:最好有自然通风条件,保持良好的施工环境;在无风沙,不下雨、外界湿度不高的情况下,尽量打开门窗通风。
③照明:要求室内有灯光照明,甲方尚未安装灯光,则甲方提供电源接驳点,由施工工程队带上电线、灯具进行接驳,以保证施工现场的光线要求。
④水电供应:要求施工现场有电源、水源以保证施工机械的正常使用。
⑤安全用电:保证用电安全,接线用独立电源接线板,上装漏电开关等。
⑥现场设备尽量移除,无法移除的请做好密封、保护工作,确保甲方财产安全。
⑦施工现场以醒目方式增设警示装置,控制闲杂人员进入场,避免无关人员进入现场。
3、施工现场施工材料及设备堆放
①施工队在施工现场规划材料堆放区,使用合乎规范,远离明火,现场严禁吸烟。
②施工队在施工现场规划机械堆放区,施工设备、工具按规范使用,保证人员安全。

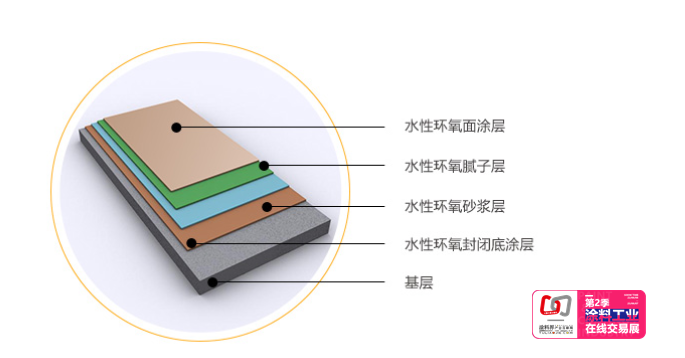

水性环氧地坪完整施工步骤

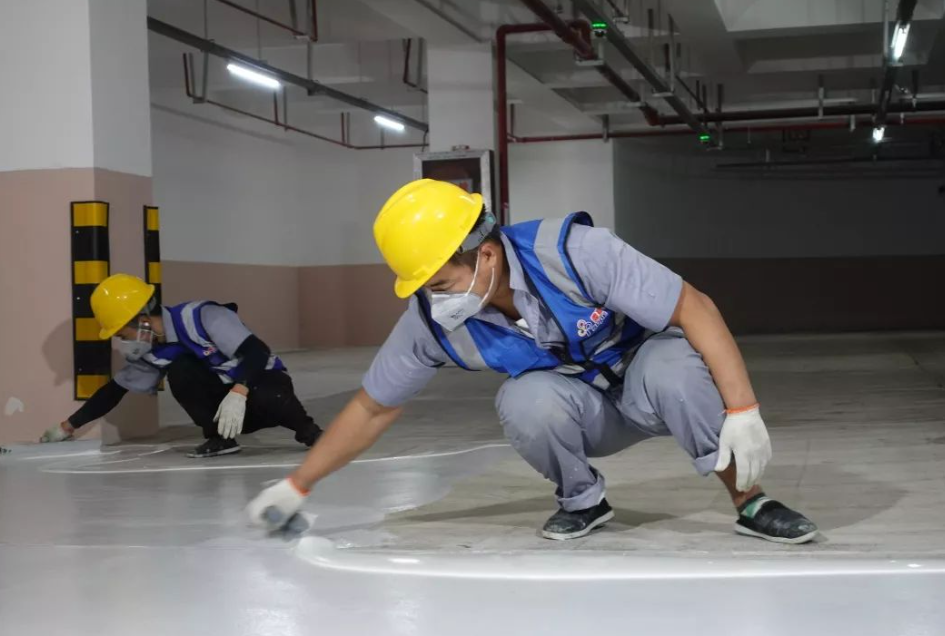

1、基面处理
①施工前,须保证水泥基面的强度达到 C25以上,含水率在8%以下,高低差3mm/2m。
②清除表面的水泥浮浆、旧漆、油污以及粘附的垃圾杂物,并做断水处理,表面不能有积水。
③用打磨机打磨水泥基面,保证水泥基面的平整度,如有裂缝、空壳,则深层V字切割清理后用环氧中涂加适量石英砂搅拌均匀,进行修补平整。
④打磨后,用吸尘器处理基面,彻底去除基面的灰尘、油污等杂质,以提高环氧地坪漆与基面的附着力。

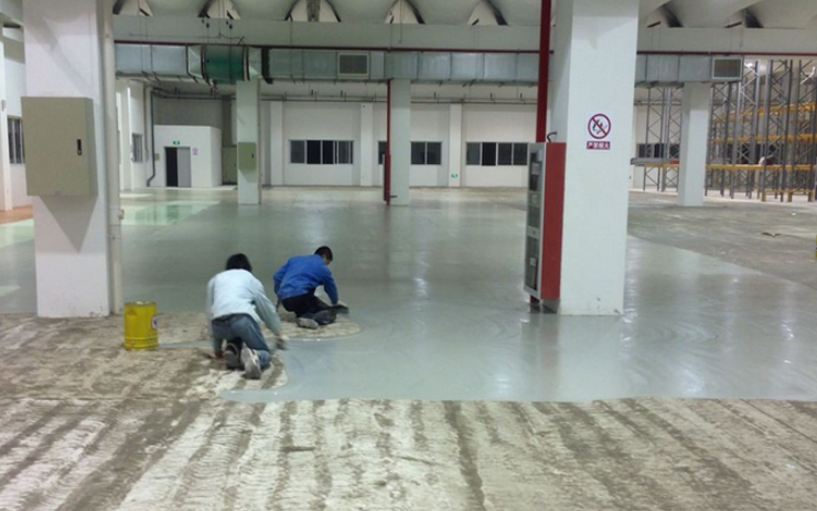

2、滚涂水性环氧透明底漆
①施工前须确保水泥基面平整、干燥无积水、无灰尘、无油污等杂质。
②将水性环氧透明底漆按A组份:B组份:水=1:3:2的配比,用搅拌机搅拌5分钟以上,确保混合均匀后施工。
③大面积施工多采用滚涂方法施工,局部漏涂可用刷子补涂。
④若地面起砂严重,可调整施工遍数,以确保对地面的密封加固。
⑤根据施工进度配料,不可一次性配料太多,配好的透明底漆需在30分钟内用完,以免胶化报废。
⑥施工完毕后,固化12小时后方可进行下一道工序。
3、滚涂水性环氧中涂砂浆层
①施工前应保证水性环氧透明底漆已完全干燥固化,整个基面平整、干燥、无灰尘杂质。
②将色漆与固化剂按比例混合,充分搅拌均匀后,添加适量石英砂和石英粉配成水性环氧砂浆,用镘刀将其均匀涂布,用于增加厚度及涂层抗压强度。
③可根据施工粘度少量加水,建议在10%~20%之间,但要保证每桶加水量一致以免产生色差。
④推荐采用滚涂施工,施工时不可一次性滚涂太厚,建议施工两遍。
⑤根据施工进度配料,不可一次性配料太多,配好的水性环氧中涂需在半个小时内用完,以免胶化报废。
⑥每遍中涂施工后,应固化12小时后,方可进行下一遍中涂的施工。
4、批刮水性环氧腻子层
①施工中涂层后用砂纸打磨地坪,保证水性环氧中涂层已完全干燥固化,整个基面平整、干燥、无灰尘杂质;
②用水性环氧涂料(中涂)与石英粉配成的腻子依实际需要施工数道,要求达到平整无孔洞,无批刀印和砂磨印为准。
③待第1遍腻子层干透后,采用同样施工方法进行第2遍腻子层批刮。
④腻子层主要作用填补砂浆层的缝隙,完全封闭砂眼和气孔,让地面更细腻。材料使用限时30分钟。
5、打磨清洁施工
待水性环氧中涂腻子层完全干燥后,应用磨光机进行整体全面的打磨处理,将表面的颗粒和其他的突出物打磨平整。使其平整光滑,中涂层全部磨好后,用扫把或吸尘器清理2遍以上。
6、滚涂水性环氧地坪漆面漆
①施工前应保证环氧腻子层已完全干燥固化,整个基面平整、干燥、无灰尘杂质。
②将色漆与固化剂按比例混合,用搅拌机搅拌5分钟以上,确保混合均匀后施工。
③可根据施工粘度少量加水,建议在10%~20%之间,但要保证每桶加水量一致以免产生色差。
④推荐采用滚涂施工,施工时不可一次性滚涂过厚,建议施工两遍。
⑤根据施工进度配料,不可一次性配料太多,配好的环氧面漆需在30分钟内用完,以免胶化报废。
施工注意事项
1、施工现场的环境温度应高于5℃,相对湿度小于85%时方能施工。
2、由于地坪漆中各成分的比重差异,配比前应先将各组分搅拌均匀。
3、根据施工进度配料,控制每次的配料量,配好的地坪漆应在30分钟(25℃)内使用完毕,以免胶化报废。
4、面漆搅拌均匀后,颜色会略淡,施工完成后2~6小时会出现表面发花的现象,完全固化后表面颜色会均匀一致。
5、水性环氧地坪漆只有在底漆、中涂、面漆配套涂装并达到保养期后才能体现它的性能。
6、施工现场严禁明火,应有良好的通风,并采取可靠的安全防范措施。
7、配料要注意清洁,避免杂质混入,施工设备和工具要保持洁净。
水性环氧地坪养护
1、水性环氧地坪面漆施工后,面层实干需要24H,在这期间应封闭施工现场,禁止进入,完工保养7天后方可正式投入使用(25℃为准,低温时需适度延长)。
2、一周内不可沾水、油、碱、酸等化学物。
